东说念主工智能竞赛插足尖锐化阶段,好意思国正猖獗砸钱加码算力基建,但好意思国数据中心成就却严重滞后。
《华尔街日报》6月2日报说念称,好意思科技公司正以前所未有的范围注资,为宽阔的数据中心成就提供“弹药”。谷歌母公司Alphabet此前一天通知,拟进行800亿好意思元的股权融资,以激动其东说念主工智能基础才略的推广。
然则,供应链受阻、用地审批纠纷、电力供给清寒等多重坚苦,导致数据中心施工普遍过时原定工期,近数月工期缺口抓续拉大。
博亚体育app中国官网入口摩根大通上月的一份分析败露,磋磨于2027年完满的数据中心产能中心,超60%于今尚未动工,另有7%濒临脱期。
这似乎成了一个悖论:如果各大云厂商连已官宣的巨额神色齐没法破土动工,即便华尔街稳定再迟缓不息注入数千亿好意思金,又能调动什么?
据报说念,近几个月,谷歌等科技巨头接连上调成本开支预期。AI竞赛倒逼企业火速搭建一座座巨型机房,里面密布作事器、网罗开拓与冷却系统。微软、Alphabet、MetaPlatforms、亚马逊四家企业旧年总共成本开支4100亿好意思元,本年瞻望增至6700亿好意思元以上。

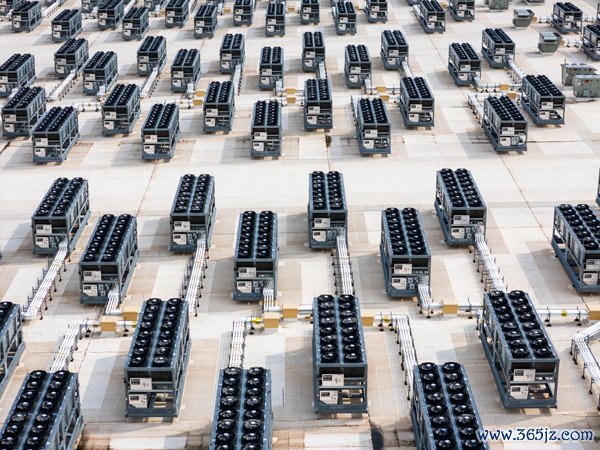

当地时候2025年9月23日,好意思国弗吉尼亚州马纳萨斯,无东说念主机拍摄的亚马逊网罗作事(AWS)数据中心。弗吉尼亚州领有全球最密集的数据中心集群,数目最初650个。ICphoto
大型数据中心耗电量堪比一座中型城市,盛暑或酷寒用电岑岭期极易形成电网承压。报说念称,企业现在濒临的一约略津挑战在于,数据中心并网必须得到电网运营商和电力公司的批准。部分心色脱期,主若是因为评估单个神色并网是否会给电网系管辖来问题的经过有些复杂。
“究竟有若干数据中心会果然落地,又会有若干电力负载并入电网,这些齐存在极大的不笃定性,在一定进程上导致很多审批经过堕入停滞。”得克萨斯大学奥斯汀分校动力内行罗兹(JoshRhodes)告诉《华尔街日报》。
据报说念,本周一(6月1日),伯克希尔·哈撒韦公司(BerkshireHathaway)加码了在东说念主工智能边界的投资,对Alphabet追加投资100亿好意思元。此外谷歌还磋磨在本年通过多种花式再出售700亿好意思元的股份。
素来以发债为主要融资花式的谷歌,这次荒废取舍大范围股权募资,颠簸了阛阓神经。受此影响,Alphabet股价着落3.9%。在昔日三个来回日内,该公司市值累计挥发3400亿好意思元,创下有史以来最大三日跌幅记载。
MoffettNathanson的分析师内桑森(MichaelNathanson)默示,谷歌的操作出乎阛阓预思。阛阓的剧烈反应,部分源于投资者无法笃定科技公司究竟会在多猛进程上加快成本开销。“他们尽然不得不进行股权融资,这照实让东说念主对畴昔几年景本开销需求的强度产生疑问。”
为开脱人人电网与审批经过的管制,谷歌开启了全见识的动力自主布局.本年,谷歌斥资47.5亿好意思元收购了风能和太阳能开发商Intersect,kaiyun(中国)2026世界杯官方网站成为唯独一家领有电力公司的科技巨头。
Intersect年来已转向开发有益为数据中心供能的神色,其正在开发中的动力神色可提供数吉瓦的电力。1吉瓦的电力可为数十万户家庭供电。
与此同期,谷歌还招募了一批动力边界的内行。曾任好意思国动力部贷款神色办公室主任的动力企业家沙阿(JigarShah)默示,“谷歌照实在组建里面团队来开发数据中心,因此,他们遴选了一种一体化进程更高的策略,我合计这种花式要周详得多”。
面前,领有赶快发电才智正成为科技公司的一大政策上风。好意思国多地监管机构和电力官员正在研究,那些与新动力发电才略配套成就的数据中心对电网的依赖进程较低,是否承诺许它们得到更快的并网通说念。
报说念称,早在多年前,谷歌就成为首家探索数据中心如安在电网负荷病笃时减少用电量的科技巨头。现在,该公司已与几家公用作事公司开动了试点神色,通过主动裁减数据中心用电量来相易经济抵偿,这种作念法被称为“需求反映”。
本周二(6月2日),谷歌再度加码,通知与需求反映公司Voltus完了一项为期三年的契约,以匡助在好意思国最大电力阛阓PJM创造更多容量。在该阛阓,数据中心的成就不仅推高了用户的用电成本,还加多了在炽热或严冷天气下电力供应清寒的风险。
字据契约,Voltus将向在用电岑岭期主动节电的家庭和企业支付用度,并掌握家用电板、智能恒温器等时刻来进行治理。两家公司默示,这次伙同最高可开释100兆瓦的电力容量,约便是一座微型发电厂的发电范围。
现在,各企业布局阶梯有所不同。包括xAI、OpenAI和Meta在内的多家公司,也曾建成或建议成就由赶快燃气发电供电的数据中心。其中xAI位于孟菲斯隔壁的Colossus数据中心的部分电力来自燃气轮机,激勉了当地住户和政策制定者对空气羞耻的担忧。
除此除外,多家科技巨头押注核电赛说念,布局传统大型反应堆与微型模块化核电神色。2024年微软与电力坐蓐商ConstellationEnergy完了契约,磋磨重启三里岛核电站未受损的反应堆。该核电站曾发生好意思国历史上最严重的核事故。本周,联邦监管机构已批准了该磋磨中的部安分容。
值得堤防的是,成就发电才略相似濒临瓶颈。摩根大通默示,燃气轮机和电力变压器的等中枢电力开拓供货抓续脱期,正进一步加重数据中心成就滞后的困境。
除了为自建电力起原的数据中心提供更快的并网通说念外,好意思国监管机构还在研究将这一契机提供给那些概况减少用电量或在电力供应病笃时扫数脱离电网的数据中心。多年来,数据中心运营商一直对这种设思相等违犯,原因是数据中心的很多功能关于医疗和金融等要津行业而言不行或缺。
成本阛阓层面,尽管Alphabet因多数募资磋磨遭受股价大跌kaiyun(中国)2026世界杯官方网站,但阛阓合座情谊并未走弱。科技股仍普遍高潮,延续了此前火爆涨势,并将主要股指推升至历史新高。
